煙囪拆除的施工方法:

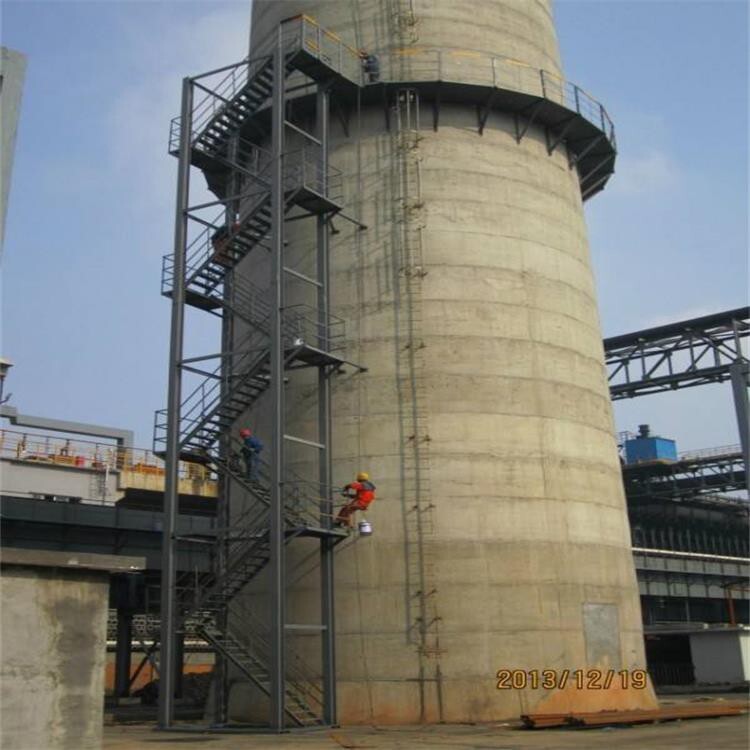

1、施工人員進現場將登高的爬梯逐個檢查,發現松動或銹蝕嚴重的要及時加固。因人員上下、垂直運輸及安全均要利用原煙囪留置的外爬梯,以確保安全。上下煙囪的所有人員佩帶安全帶,在中途休息時將安全帶扣于爬梯或休息平臺、作業平臺。
2、本工程拆除采用有腳手架懸掛作業方法進行拆除施工。
3、安裝滑輪組吊運工具、物料。
滑輪組具體安裝程序:
操作工帶棕繩、一個滑輪組沿爬梯登上煙囪頂部→將滑輪組固定于爬梯上→棕繩穿過滑輪組放到地面→安裝完成→吊運工具、物料。
4、施工操作人員在身系安全帶的前提下施工,并做到雙:一是背帶式安全帶,二是腰扎安全繩。操作人員將Φ20的安全繩一端系牢在爬梯上(每人系一個爬梯,其安全繩的長度為拆至當前煙囪周長的一半)、一端系牢在腰部,然后在操作平臺面沿?zé)焽柰庖恢芄恳粭lΦ18的鋼絲繩并用緊線器收緊(鋼絲繩與煙囪壁之間有適量松度,收口用3個馬鞍口),操作人員再將背帶式安全帶扣環扣于鋼絲繩上。操作人員完成雙工作后即可以進行懸挑操作平臺安裝工作和煙囪拆除施工。
5、懸掛操作平臺安裝程序:
施工要點:
?。?)、以拆除磚煙囪上部外直徑為基礎,采用7×70的扁鋼制作兩層包箍,在包箍上每隔0.9米焊接一段長70mm的L7×70的角鋼,角鋼面中間鉆一個Φ20插孔,每層包箍交接處的兩側角鋼則在垂直方向各鉆兩個Φ20插孔。兩道包箍在煙囪上下高差為1.5米(周長相差約為0.3米),所以還需要制作24條不同長度連接半圓的包箍。
(2)、包箍周圍均勻布置懸掛支架的連接孔,懸掛連接孔用L7×70的角鋼制成,在包箍約90cm間距焊接懸掛連接孔。(圖6)
?。?)用Φ18圓鋼做橫桿、斜桿、腹桿,制作面長95cm、根部寬20cm、根部高50cm的三角支架,其中一端勾在角鐵Φ20插孔內,四周撐好。
?。?)、操作平臺安裝程序:2名操作人員身穿安全繩到達煙囪頂部→將安全帶系牢在爬梯上→操作人員在休息平臺將一條Φ18鋼絲繩沿?zé)焽柰庖恢芄烤o(鋼絲繩與煙囪壁之間有適量松度,收口用3個馬鞍口)→操作人員增加一條腰繩,腰繩另一端系牢在爬梯上,再將背帶式安全帶扣環扣于鋼絲繩上→吊運包箍至煙囪頂再用繩吊放至48.5米(煙囪帽底部)處,其中一人在該處先后將包箍兩個接口用螺栓收緊→在爬梯兩側先安放兩個周轉用的三角支架→在兩支架上鋪滿50×250×1500規格木板并用繩固定在三角支架上→操作人員站在個平臺上再往其中一側沿?zé)焽柰庵苤饌€安放三角支架和木板→安裝防護欄立柱和安全密網→操作平臺安裝完成。
?。?)、經安全員檢查無誤后即可站在懸挑操作平臺上進行拆除施工,用50×250×1500規格的木板在三角支架上鋪滿,用繩索固定,懸掛支架的外部安裝欄桿,并懸掛安全網,施工人員在此搭設的懸掛平臺上進行施工。
6、拆除作業時繩應系在爬梯拆除段的底端,同時應注意拆除時的廢磚渣不能沖擊繩。
7、拆除工具使用電鎬、大錘、鑿子等工具,二人一組配合進行拆除施工。
8、拆除煙囪避雷針設施,然后將避雷針安裝至操作平臺上,多余部分用砂輪機切割丟至煙囪井內。
9、筒身拆除自頂部向下逐層拆除,用電鎬打開一個U型缺口,用鋼筋剪刀剪開環筋、豎筋,用手錘該成小塊,再沿?zé)焽鑳?nèi)壁往下扔。
10、施工人員在拆除完上面1.2米范圍內的煙囪后,在安全帶雙的情況下降操作平臺往下重新搭設在下一道包箍上。
操作平臺下移施工:先將備用的一道包箍向下移約1.5米,然后再爬梯兩側先安放兩個周轉用的三角支架,在兩支架上鋪滿木板后,再往兩側逐個安放三角支架和木板,安裝防護欄。下一操作平臺搭設好經檢查確認安全后再進行下一段煙囪的拆除工作,以此類推往下拆除磚煙囪。
11、包箍接口螺栓要求:為防止螺栓使用疲勞,每個螺栓周轉兩次(即使用了兩層平臺)后進行更換新的螺栓。
12、拆除的廢磚渣利用晚間及時清理出現場以防淤積,爭取做到日做日清。
江蘇領悅高空工程有限公司首批獲得江蘇省安全生產管理監督局高處懸掛作業安全資格企業、中腐蝕施工電力系統相關的資質二級企業、江蘇省高空建筑安裝作業工程承包二級企業、榮獲鹽城市工商行政管理局頒發的重合同守信用企業。公司由小到大、由弱到強,長期服務于全國各地,對各種高、大、難工程廉價,跟蹤服務、實行三包。始終保持"以誠為本,以質取勝",憑的技術、的質量、以滿意的服務、良好的信譽來不斷拓展和贏得市場。
1) 根據本次煙囪安裝避雷針工程施工工程的圖紙要求,在新建煙囪之前在搭埋地基和在進行土建施工的時候,就預埋好地腳螺栓等。
2) 根據本次煙囪安裝避雷針工程的要求,按本次工程設計要求,將避雷針的材料按照長度分成上、中、下三節進行下料。如果避雷針的針尖采用鋼管制作,則需要先將上節鋼管的某一個將其磨成鋸齒形,用手錘收尖后進行焊縫磨尖、涮鋁等作業,依照此法,將避雷針的中部和下部進行相應地處理。
煙囪更換避雷針的時候,避雷針通常是選用圓鋼制作而成的產品,同時因?yàn)闊焽韪叨鹊牟煌R髨A鋼的直徑大小不得小于下列數值,避雷針在更換過程中需要嚴格按照相應的標準和方式使用,:
(1)、煙囪安裝避雷針時如果是安裝的立避雷針,則這種避雷針的直徑一般是18mm鍍鋅圓鋼。
(2)、如果是安裝在屋面上的避雷針,一般是選用直徑18mm鍍鋅鋼管。
(3)、如果是在水塔頂部安裝避雷針,則選用直徑為18mm或30mm的鍍鋅鋼管?
避雷針在設計和使用過程中需要嚴格按照相應的標準和方式進行安裝和更換,能夠在實際的使用方式中產生良好的性能優勢。
1、適用范圍
鍍鋅扁鋼接地線、裸銅排接地線施工。
2、施工流程
3、工藝流程說明及注意質量控制要點
(1)施工準備
A、技術準備:熟悉施工圖紙和設計對接地網施式技術要求,熟悉接地網施工規范。
B、材料準備“根據設計規格和型號,結合工程用量進行接地網用鍍鋅扁鋼、角鋼(或銅絞線、銅排、銅棒、銅包鋼等)等材料準備;對到達現場材料的規格、質量、外觀等進行必要的檢查。
C、人員組織:技術人員,安全、質量負責人,焊工及安裝人員。
D、機具準備:電焊機、切割機、氣焊、接地溝開挖用機械設備或工具等。
?。?)接地溝開挖
A、根據主接地網的設計圖紙對住接地網敷設位置、網格大小進行放線。
B、按照設計或規范要求的接地深度進行接地溝開挖,深度按照設計或規范要求的標準為準,且留有一定的裕度。
C、接地溝宜按場地或分區進行開挖,以便記錄完成情況,同時確保現場的文明施工。
?。?)垂直接地體加工
A、按照設計或規范要求長度進行垂直接地體的加工。
B、鍍鋅角鋼作為垂直接地體時,其切割面在設前需進行防腐處理。
C、為了便于垂直接地體按照,垂直接地體的下端部應加工成錐形。
D、為了避免垂直接地體安裝時,上部敲擊部位的損傷,宜在上端部敲擊部位進行相應的加固。
?。?)垂直接地體的安裝
A、按照設計圖紙的位置安裝垂直接地體。
B、為了便于垂直接地體與水平接地體塔接處的焊接,宜在垂直接地體未埋入接地溝之前在垂直體上焊接一段水平接地體,水平接地體預制成弧形或直角形與垂直接地體進行塔接。
C、銅棒、銅包鋼垂直接地體與水平接地體焊接可靠。
D、垂直接地體上端的埋入深度滿足設計或規范要求,按照結束后在上端敲擊部位進行防腐處理。
E、垂直接地體的間距應大于其長度的2倍,且不應小于5m。
江蘇領悅高空工程有限公司運用(不搭腳手架,不停產施工)特種技術,具有防水防腐保溫工程承包壹級,建筑叁級,承接各類高空作業系列工程。
鋼結構防腐技術特點:
由于腐蝕體系的復雜多樣化,導致腐蝕控制手段的多樣化。在工業中使用多的防腐技術大致可分為如下幾點:
?。?)合理選材:根據介質與使用條件,選擇合適的材料;
?。?)陰極保護:利用電化原理,對構件進行外加陰極極化以減緩腐蝕;
?。?)陽極保護:對可鈍化體系采用外加陽極電流使構件表面致鈍以減緩腐蝕;
(4)介質處理:去除促進腐蝕的有害成分,調節PH值等;
(5)添加緩蝕劑:向介質中添加少量減緩腐蝕的物質;
?。?)金屬表面覆蓋層:噴、襯、滲、鍍、涂上一層耐蝕性金屬或非金屬(有機或無機)物質以及將金屬進行磷化、氧化處理,以降低構件腐蝕速度;
?。?)防腐設計與改進生產工藝流程。
對于一個具體的腐蝕體系,應據腐蝕原因、效果、施工難易與經濟效益等進行綜合考慮。對大型鋼結構而言,可以采用的方案也是多種多樣的。但針對它們的使用特點,主要采用選材控制和表面覆蓋進行防護,有時也常與陰極保護聯合使用。以防腐涂料為例,我國每年的用量可能已達到20萬噸左右,約占涂料總量的10%,而且它們品種繁多,功能各異。
鋼結構防腐耐高溫及有機硅工藝:
施工材料配比:我國在這個行業中還是沒有給出一個合理的有效的防腐處理方案高溫防腐涂料施工涂料為雙組裝,混合比例為A:B=2粉:1,重量比,把液體緩慢倒入粉中,充分混合攪拌后使用,涂層常溫自然固化。涂刷工具:可采用刷子、輥?zhàn)印⒐伟寤蚋邏簾o氣噴涂的方式施工。施工條件:涂料施工溫度在1070℃之間,相對濕度小于60%,通風干燥環境中施工,不要在潮濕、密閉、溫度過高或溫度過低的環境中施工。
涂刷技術:
爐架耐高溫防腐施工采用人工涂刷,這樣才能達到表層油漆壓實,防腐性能年限長久些。底漆不能涂刷,耐高溫防腐作用于鋼結構表層上的油漆,耐高溫性要強,厚度不能過厚。
有機硅耐高溫漆施工工藝
(1) 前處理:基材表面采用噴砂外理,達Sa2.5級;
(2) 用稀釋劑擦洗工件表面;
(3) 用配套稀釋劑調節涂料粘度,稀釋劑采用稀釋劑,用量大致為:無氣噴涂——約5%(以涂料重量計);空氣噴涂——約15-20%(以涂料重量計);刷涂——約10-15%(以涂料重量計);
?。?) 施工方法:無氣噴涂、空氣噴涂或刷涂。注意:施工時底材溫度以上3℃,但不得60℃;
?。?) 涂料固化:施涂完畢,常溫自然固化后投入使用或室溫干燥0.5-1.0小時,然后置于180-200℃烘 箱中烘烤0. 5小時,取出降溫待用。
其它施工參數 密度——約1.08g/cm3;
干膜厚度(一道)25um;濕膜厚度56 um;
閃點-27℃;
涂覆用量--120 g/m2;
涂裝間隔時間:8-/25℃以下,4-8小時/25℃以上。
涂料貯存期:6個月。超過此期限,經檢驗合格仍可使用。
鋼結構腐蝕范圍:
大型鋼結構如、避雷針鐵塔、海上燈塔、大型水庫閘、供水塔、海上采油設施、罐車、球罐、貯槽、油箱、碳化塔、換熱器、煙囪、集裝箱、艦船船體、海上平臺鋼結構等,都是長期處于海洋大氣、工業大氣腐蝕環境下。若要長期使用,而不進行大面積維修,長效涂層防護是為前,使用壽命可達20-30年,維修費用少,可獲得明顯的經濟效益。
